雨污水塑料檢查井安裝流程
一、開挖井坑與鋪設基礎
1.井坑基座開挖與管道溝槽同時進行,井座主軸線應與管道主軸線一致;井坑邊坡應與管溝邊坡一致。
2.井坑開挖時不得擾動基土超挖,如土基受到擾動,則應按現行國家標準《給水排水管道工程施 工及驗收規范》
GB50268的相關規定,根據基礎土質情況采取補救措施。
3.地下水位較高的地區或在雨季施工,應有相應的排水和降低水位的措施。
4.井坑底部如有磚、石等堅硬物體時應將其清除。
5.井坑不得受水浸泡,雨季施工時一旦發生井坑被水浸泡,應先將水排去,消除被浸泡的土層并換填砂石料或中粗砂,
夯實達到設計要求后進行下道工序。
6.有沉泥室雨水檢查井井坑應根據選用的規格局部開挖沉泥室深度。
井坑開挖時,臨時堆土或施加其它荷載不得影響井坑的穩定性。
7.基坑基礎應根據地質資料和回填土下曳力,經計算確定。
二、井座安裝
1.建筑小區應從管道的上游向下游延伸的順序進行安裝;市政管道應從管道的下游向上游延伸的順序進行安裝;
以井→管→井→管順序安裝;
2.在管道基礎的軸線上,先確定井的中心位置;按井底座的尺寸開挖基坑,鋪設墊層;調整井底座基坑標高,
然后進行井底座的安裝,并與管道連接。
3.如上游管徑小于井座承口,則應采用管頂平接,如下游管徑小于井座承口時,則應采用管內底齊平連接。

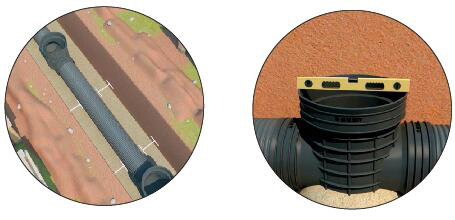

4.檢查井垂直度可采用氣泡水平尺檢測,將水平尺擱在承口上,
第一遍檢查時水平尺應與管道平行,第二遍檢查時水平尺應
與管道垂直,校平后應即用少量粗砂將井座穩固。
三、井筒安裝
1.井筒的高度應采用井座底部至地面高度,減去井筒至地面的凈距離;當地面高度難以確定時,井筒長度可適當余留。
2.井筒與井座之間可使用橡皮圈密封,但兩者尺寸必須匹配。井筒與井座之間可使用熱縮套密封(因為市面上的井筒尺
寸不符,所以熱縮套密封適用于大多數情況)
四、管道安裝
1、支管安裝
我公司檢查井承口可以和多種管道連接:PE雙壁波紋管、PVC雙壁波紋管、PE纏繞管,鋼帶纏繞管,實壁管,水泥管等。
1.1井座與排水支管連接(皮圈連接)
目前井座與排水支管連接以皮圈連接只適用于PE波紋管或其他非螺旋波紋管,且有匹配的橡皮圈。
1.2井座與排水支管連接(熱縮套連接)
熱縮套連接適用于所有管道連接,如鋼帶管,纏繞管,實壁管,水泥管,鋼管等
2、出戶管安裝
我公司出戶管與井連接分為井座連接和井筒連接,配備有專用馬鞍接頭和開孔器。
五、閉水試驗
1.閉水試驗應在管道、檢查井安裝驗收合格后進行。
2.閉水試驗應在檢查井并未接管道或無須測試管道的接口均進行封閉后進行。
3.閉水試驗的試驗水頭應按埋地塑料管道工程的閉水試驗方法進行。
六、回填
1.塑料檢查井包括管道安裝完成經驗收合格后應及時回填,回填前可用砂土袋、鋼釬、木支撐將井體固定,回填應與
管道溝槽的回填同時進行。
2.回填前應排除基坑和溝槽內的積水,不得帶水回填、不得回填淤泥、有機物及凍土,回填中不得含有石塊、磚塊及
其它硬雜物。
3.回填應采用人工回填。
4.回填時,應分層對稱回填,確保支管及檢查井不產生移位和傾斜,井坑回填應從連接支管、檢查井圓周同時對稱回填,
支管下部必須夯實。每層虛鋪回填土不應大于300㎜,回填每一層都應用木夯等輕型夯實工具對稱夯實?;靥顟_到規定
密實度,井坑應回填至檢查井頂部。
5.檢查井位于軟土層以及低洼、沼澤、地下水位高的地段時,井坑回填應先用中粗砂將井坑底部位填充密實,后用中粗砂
或碎石屑分層回填至井體以上400mm處,往上可回填良質土 。
6.在凍土深度大于1米的范圍內,井筒周?chē)靥畈簧儆?/span>10cm的中粗砂。
檢查井回填后在井筒外圍0.5-1.0米 范圍,嚴禁機械碾壓夯實,應采用輕型夯
實工具夯實井筒外圍。

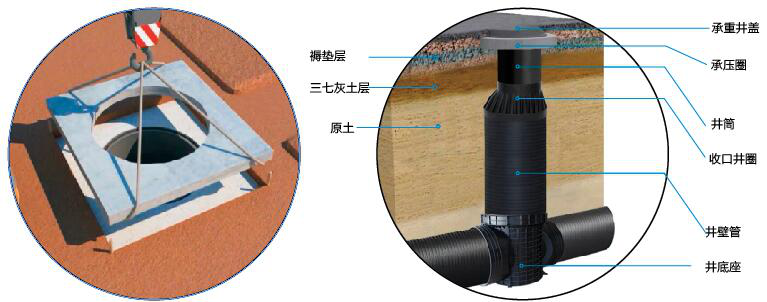

七、井蓋安裝
1.井蓋安裝前應精確測量井筒長度,通過計算截去余留的多余部分。
2.非承壓(草坪)井蓋安裝可直接作用于井筒之上,承插連接安裝。
3.承壓圈的選用應符合建設部行業標準和相關設計要求:
4.褥墊層基礎下面的土路基必須分層夯實達到密度要求。
5.鋼筋混凝土壓圈需根據荷載要求進行安裝,并保證與井筒間留有100~150㎜間隙,如考慮回填土質沉降過大,可適
當增大預留間隙。
6.承壓圈下的褥墊層與檢查井筒體間應設置擋圈(護套管),擋圈高300㎜,擋圈與檢查井筒體間應留有10~20㎜間隙,
當無擋圈/護套管供貨時,可在井筒井壁周?chē)扇〉涝?、混凝土與井筒的隔離措施。
7.混凝土承壓圈安裝時須用機械吊裝,混凝土承壓圈下面應鋪設厚度300㎜
的褥墊層,褥墊層每邊寬出承壓圈不小于200㎜,褥墊層可采用三渣土或砂卵石。
承壓圈吊裝前應用小木樁在承壓圈四角定位,保證其圓心居中。
